GP3 - Quais regras o GP3 utiliza para calcular o cronograma do projeto?
Última atualização 9 years ago
Editar > Cronograma
Para ver e editar as restrições vá no menu superior e clique no botão "colunas"
e selecione a opção "Tipo e data de restrição". Isso fará com que apareça a coluna "Restrição". Nesta coluna, você poderá optar por 7 tipos de restrição.
Para explicar cada tipo de restrição, segue abaixo um exemplo:

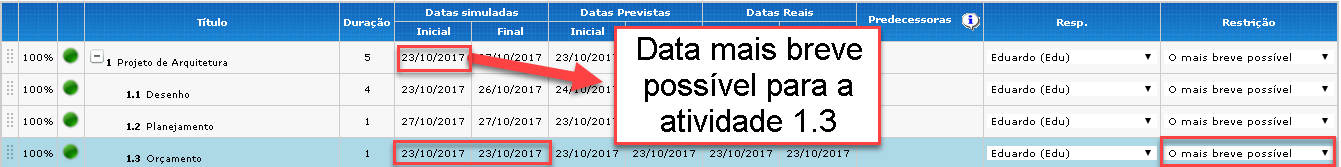

1 - O mais breve possível - neste tipo de restrição, a atividade iniciará no primeiro dia que for possível, com base na data de início do projeto, nas suas predecessoras e em eventuais restrições. Por exemplo, se na atividade 1.3 (Orçamento) for selecionado esta restrição, a atividade iniciará no dia 23/10 e finalizará no dia 23/10, pois tem 1 dia de duração. Como a atividade não tem predecessora, a data estará vinculada ao início de sua atividade resumo (Projeto de Arquitetura). Se a atividade tivesse uma predecessora, sua data mais breve possível seria determinada por essa predecessora.

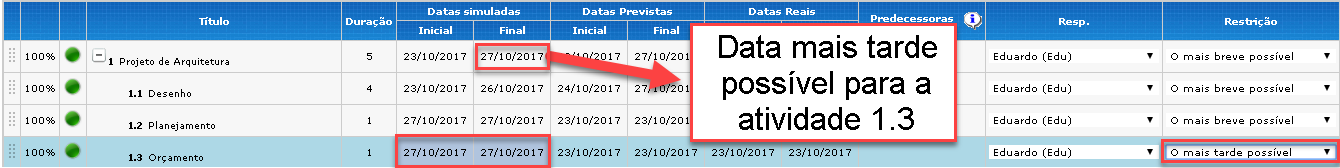

2 - O mais tarde possível - neste tipo de restrição, a atividade iniciará no último dia possível, sem atrasar o projeto. Por exemplo, se na atividade 1.3 (Orçamento) for selecionado esta restrição, a atividade iniciará no dia 27/10 e finalizará no dia 27/10, pois tem 1 dias de duração.

3 - Começar em/Terminar em - neste tipo de restrição, habilita-se o calendário nas colunas "Datas simuladas" (Inicial e Final) para escolha das datas desejadas. Quando for utilizada esta opção a atividade se manterá sempre nessas datas.

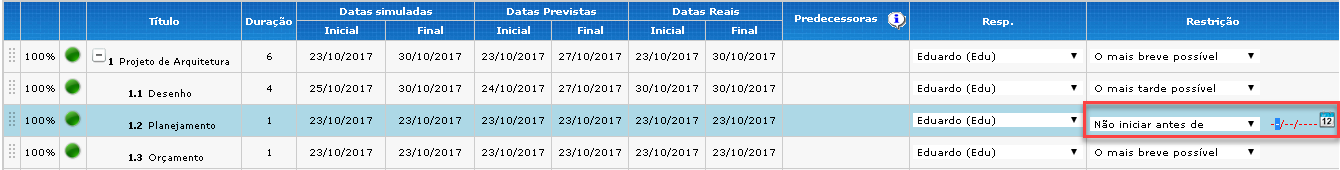

4 - Não iniciar antes de - neste tipo de restrição, pode-se escolher uma data a partir da qual deve iniciar a atividade. No momento que escolhe-se esta opção, um calendário é habilitado na coluna restrição para definição da data.

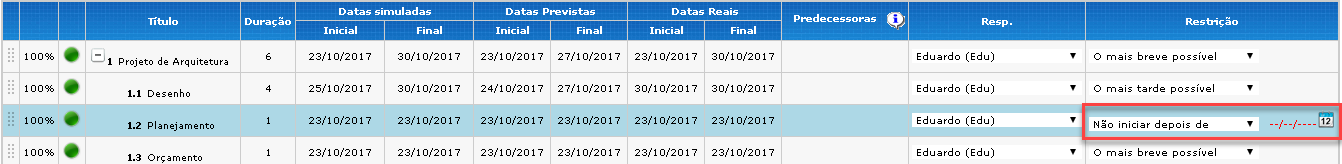

5 - Não iniciar depois de - neste tipo de restrição, habilita-se, na coluna restrição, o calendário para escolha da data limite para início da atividade.

6 - Não terminar antes de - neste tipo de restrição, habilita-se, na coluna restrição, o calendário para escolha da data a partir da qual deve ser finalizada a atividade. Ou seja, a atividade só pode ser finalizada a partir da data escolhida.

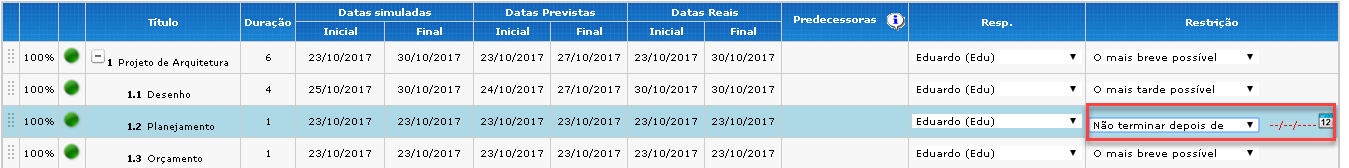

7 - Não terminar depois de - neste tipo de restrição, habilita-se, na coluna restrição, o calendário para escolha da data limite de término da atividade. Ou seja, a atividade não pode terminar depois da data escolhida.

IMPORTANTE: Lembre-se de clicar no botão salvar
.
Para ver e editar as restrições vá no menu superior e clique no botão "colunas"
Para explicar cada tipo de restrição, segue abaixo um exemplo:
1 - O mais breve possível - neste tipo de restrição, a atividade iniciará no primeiro dia que for possível, com base na data de início do projeto, nas suas predecessoras e em eventuais restrições. Por exemplo, se na atividade 1.3 (Orçamento) for selecionado esta restrição, a atividade iniciará no dia 23/10 e finalizará no dia 23/10, pois tem 1 dia de duração. Como a atividade não tem predecessora, a data estará vinculada ao início de sua atividade resumo (Projeto de Arquitetura). Se a atividade tivesse uma predecessora, sua data mais breve possível seria determinada por essa predecessora.
2 - O mais tarde possível - neste tipo de restrição, a atividade iniciará no último dia possível, sem atrasar o projeto. Por exemplo, se na atividade 1.3 (Orçamento) for selecionado esta restrição, a atividade iniciará no dia 27/10 e finalizará no dia 27/10, pois tem 1 dias de duração.
3 - Começar em/Terminar em - neste tipo de restrição, habilita-se o calendário nas colunas "Datas simuladas" (Inicial e Final) para escolha das datas desejadas. Quando for utilizada esta opção a atividade se manterá sempre nessas datas.
4 - Não iniciar antes de - neste tipo de restrição, pode-se escolher uma data a partir da qual deve iniciar a atividade. No momento que escolhe-se esta opção, um calendário é habilitado na coluna restrição para definição da data.
5 - Não iniciar depois de - neste tipo de restrição, habilita-se, na coluna restrição, o calendário para escolha da data limite para início da atividade.
6 - Não terminar antes de - neste tipo de restrição, habilita-se, na coluna restrição, o calendário para escolha da data a partir da qual deve ser finalizada a atividade. Ou seja, a atividade só pode ser finalizada a partir da data escolhida.
7 - Não terminar depois de - neste tipo de restrição, habilita-se, na coluna restrição, o calendário para escolha da data limite de término da atividade. Ou seja, a atividade não pode terminar depois da data escolhida.
IMPORTANTE: Lembre-se de clicar no botão salvar
